国企的责任担当,不仅体现在融入国家战略、服务城市发展的建设中,更体现在关键时刻向险逆行、上下同心圆满完成军令状的战斗中。
4月17日晚,上海建工二建集团再次接到集团指示,承接紧急任务,将已经投入使用的新国际博览中心W1、W2方舱改造为重症医院。又是一场硬仗! 二建集团迅速调兵遣将、调集资源。以参与过新国际博览中心方舱医院改造的第一工程公司为主体组建管理团队。 4月17日22时左右,二建集团总工程师龙莉波就带着帐篷赶到现场,与技术团队一起参与前期方案的设计与深化。18日0时,上级领导明确改造总体方案;凌晨4时,施工图纸完成;凌晨5时,材料清单完成。 第一工程公司总经理邵伟华:接到指令后,我们迅速安排参与上海市重大工程建设的朱伟敏、李涛两个项目团队。共产党员带头,两个团队抽调了近40名员工,党员都是戴着党徽来到现场的。 工人的调配非常困难。由于疫情防控的要求,很多工人由于各种原因出不来,就算有些能出来,回去后也没有条件隔离。还有一些工人听说是既有方舱医院改造,也打起了退堂鼓。

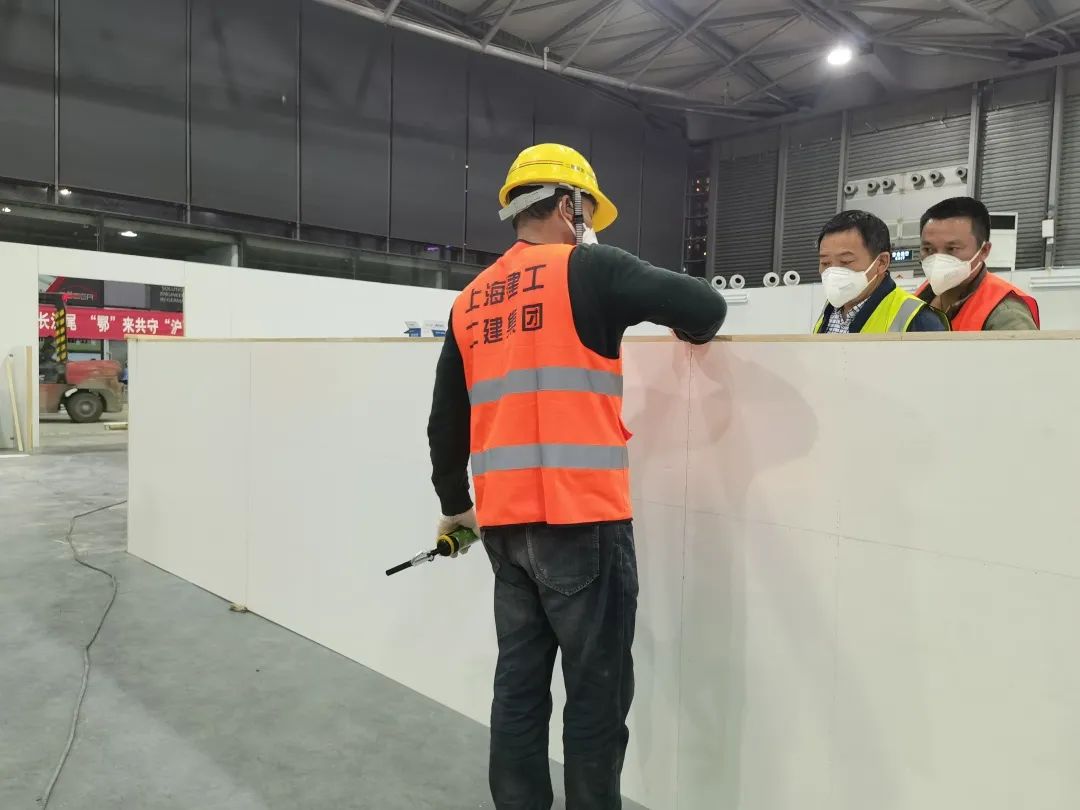

4月18日上午,二建集团相关领导班子成员及第一工程公司管理团队进场,各司其职开始了紧张的前期准备工作。下午15时,项目指挥部搭设完毕,晚上22时,施工材料陆续进场。 根据改造方案,W1、W2方舱各拆除三分之一床位,分别改造为4组抢救室以及护士站、库房、卫生间等辅助设施。改造完成后,两个方舱将提供8组抢救室,160个危重症患者床位,2000个重症患者床位。 4月19日晚上7时,在W1、W2方舱完成隔离病人转送及场地消杀后,二建集团进入施工现场,开始了这场与时间赛跑的“战役”。 由于方舱医院在改造升级前已满员运作半个月,虽然经过消杀,但工人仍然存在恐惧情绪。在做好思想动员和防护交底的情况下,二建集团领导班子成员穿戴着与工人同等级的防护装备,带头进入场馆。 根据现场情况,项目团队在原有施工内容之外,又承担了1000套床铺的拆除工作量。在工人存在恐惧情绪、劳动力调集又非常困难的前提下,现场领导班子成员凌晨4点召开紧急会议,想尽各种办法调集木工。第四工程公司张祝荣带着50人的队伍前来增援;在建工集团领导的帮助下,装饰集团40余名木工、五建集团近20名木工紧急驰援。 从4月19日晚上7时进入场馆开始,4月20日清晨1时所有隔断及床铺拆除清理完毕,凌晨2时底板铺设完成并开始正式搭设,傍晚18时基本框架搭设完成,晚上20时门窗及配套设施完成,晚上22时改建工程基本竣工,午夜24时,现场保洁完成并移交院方。 二建集团副总裁艾列奇全程在场馆中指挥协调。“作为党员领导干部,在这种情况下我必须到第一线指挥。对于风险也没想那么多,一心就想尽快完成工程,为重症特别是危重症病人的尽快救治创造条件。哪怕真的有风险,我也愿意做这件事。” 正如一位员工说:“知道有风险,一开始也有顾虑。但随着领导班子身先士卒,和更多的同事进入方舱并肩作战,恐惧已经没有了,更在意的是如期交付。” 大鹏之动,非一羽之轻;骐骥之速,非一足之力。疫情防控是一场人民战争。平凡人的点点微光汇成星河,激励着更多的人选择逆行、奔赴胜利。 在新国际博览中心的这场“战役”中,领导身先士卒,全员齐心协力。感谢每一位平凡的同事,感谢每一位平凡的工友。
(来源:“微观二建”微信公众号;图片来自网络,侵删)
